Bei längeren Leitungsverlegungen müssen Baumaßnahmen in übersichtliche Einheiten gegliedert werden um die Baukosten nachvollziehen zu könen - besonders wenn sich Kostenträger, Oberflächen oder Medien entlang der Trasse ändern. Die Felix-Software bietet dafür drei Hierarchieebenen:
Welche Ebene genutzt wird, hängt vom verwendeten Report und den Anforderungen ab.
1. Stationsmodell
Modell mit mehreren Stationen für verschiedene Oberflächen (Gehweg, Fahrbahn, Rinnen). Passende Messdatenliste verfügbar – diese war vielen Teilnehmenden noch nicht bekannt und wird in einer kommenden Anwenderrunde vorgestellt.

2. Tabellenmodell

Jede Spalte beschreibt eine Station, Hierarchie-Gliederung wird in der Leistungserfassung sichtbar.

3. Personalisierte Listen
Vorbereitete Positionslisten für typische Stationen (z.B. Gehweg, Fahrbahn) – elegante Lösung für konfigurierbare Stücklisten.

4. Standard-Vorgehen mit Teilmaßnahmen
Gliederung nach Teilmaßnahmen für verschiedene Stationen, funktioniert mit Standard-Reports.
Ansatz 1: Strukturierung über Teilmaßnahmen

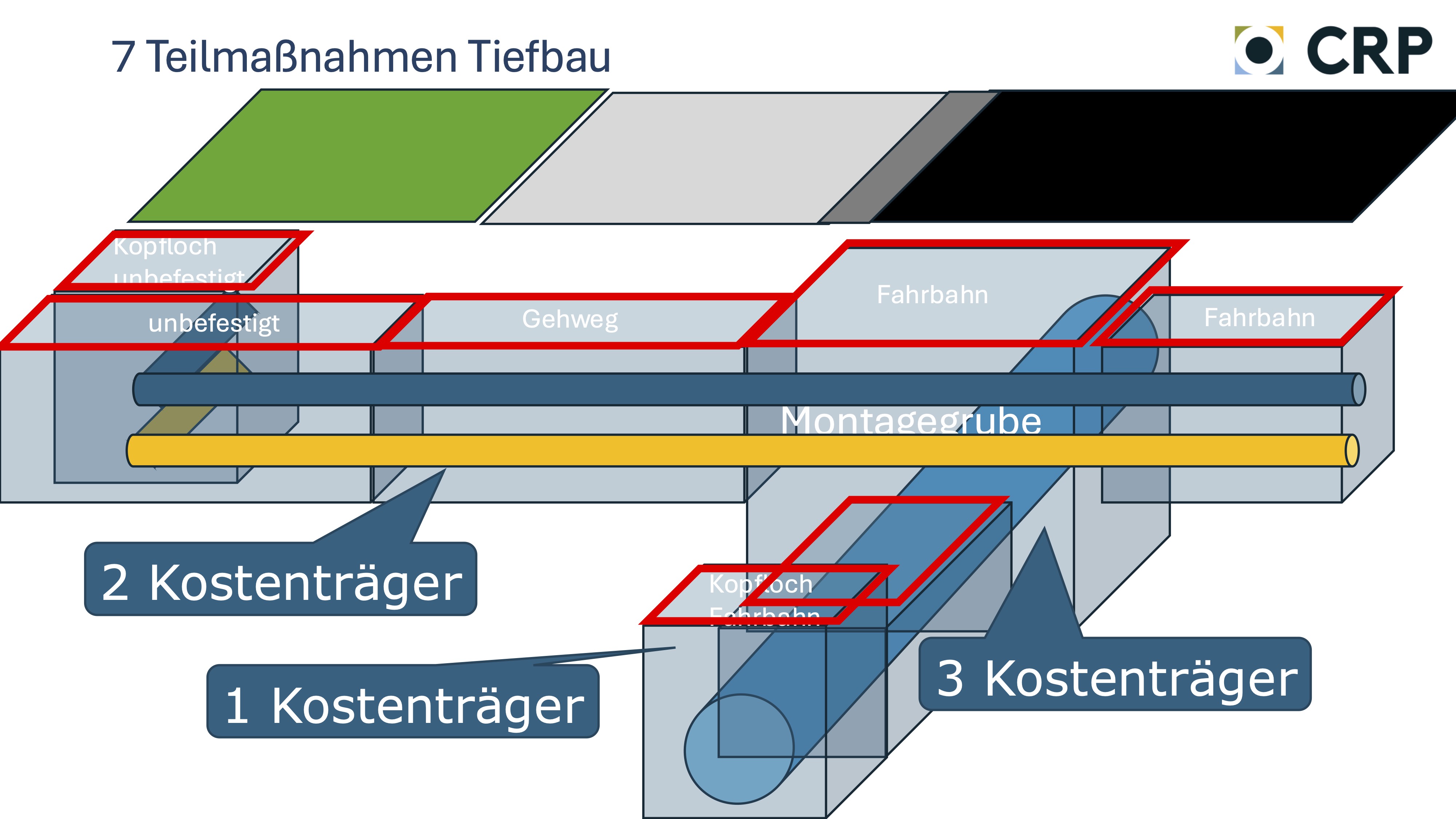

Bei Standard-Reports sinnvoll, die auf Teilmaßnahmenebene aggregieren. Im vorgestellten Beispiel: 7 Teilmaßnahmen für Tiefbau (unterschiedliche Oberflächen/Kostenträger), 3 für Montage.

Ansatz 2: Strukturierung über Erfassungsgruppen (häufiger genutzt)
Stadtwerke Bielefeld, N-ERGIE Nürnberg und weitere arbeiten mit einer Teilmaßnahme und gliedern über Erfassungsgruppen. Die Stationierung wird in die Erfassungsgruppen "verschoben", die prozentuale Kostenträgeraufteilung erfolgt dort. Vorteil: Übersichtlichere Projektstruktur.

Spezialfall Wiener Netze: Bei großen Fernwärmebaustellen Teilmaßnahmenbereiche (1-100 primäre Leitungen, 101-200 sekundäre Leitungen usw.).
Hoher Bedarf: Gas, Wasser, Fernwärme
Geringer Bedarf: Strom, Kabel
Die Verlegeweise bestimmt den Detaillierungsgrad der Stationierung.
Netzbetreiber nutzen: Meterangaben, alphabetische Bezeichnungen (A, B, C), Straßennamen oder Kombinationen aus Kostenträger und Station.
Produktentwicklung: CRP prüft die Implementierung separater Datenfelder für Stationslängen, um die Übersichtlichkeit in der Navigationsspalte zu verbessern. Ein wertvolles Feedback, das die Bedienbarkeit bei langen Stationierungsangaben optimieren würde.
Die Genauigkeit bei der Kostenverteilung variiert stark:
ÜZ Mainfranken: Für jedes Kabel ein eigener Auftrag mit exakter Kostenbelastung. Neuer Kostenträger = neue Teilmaßnahme.
Andere Netzbetreiber: Eine Teilmaßnahme mit prozentualer Verteilung über Erfassungsgruppen auf verschiedene Gewerke (Strom, Gas, Wasser, LWL, 10-kV-Stationen).
Die Anwenderrunde zeigte: Stationierung wird je nach Medium, Reportformat und internen Prozessen unterschiedlich umgesetzt. Felix ermöglicht individuelle Lösungen – vom detaillierten Stationsmodell bis zur schlanken Erfassungsgruppen-Struktur.
Jeden Freitag um 11:30 Uhr via Microsoft Teams: 30 Minuten direkter Austausch mit anderen Energieversorgern und Stadtwerken.
Nächste Anwenderrunde am 16. Januar 2026:
Newsletter abonnieren
Melden Sie sich für den CRP-Newsletter an, um regelmäßig über neue Praxisbeiträge, Erfolgsgeschichten aus der Branche und kommende Anwendertage informiert zu bleiben. So verpassen Sie keine wichtigen Entwicklungen und Termine rund um die Software für Stadtwerke und Energieversorger.
